首页 > 武汉二级建造师培训 > 完整版!第二批二建《公路》真题及答案解析
2021
05-31

完整版!第二批二建《公路》真题及答案解析

完整版!第二批二建《公路》真题及答案解析

 2021年二级建造师《公路1程管理与务》真题答案及解析第二一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)

  【1】可采用倾填方式填筑的填石路堤是()

  A.二级公路(沥青路面)的高路堤

  B.四级公路(弹石路面)的上路堤

  C.四级公路(块石路面)的高路堤

  D.三级路面(砂石路面)的下路堤

  【答案】D

  【解析】主要用于二级及二级以下且铺设中低级路面的公路在陡峻山坡施工特别困难或大量爆破移挖作填路段,以及无法自下而上分层填筑的陡坡、断岩、泥沼地区和水中作业的填石路堤。

  【考点来源】2B311014填方路基施工

  【2】渗井的井壁与填充料之间应设置()

  А.防渗层B.封闭层C.反滤层D.隔离层

  【答宰】C

  【解析】井壁与填充料之间应设反滤层,填充料与反滤层应分层同步施工。渗井顶部四周应采用黏土填筑围护,并应加盖封闭

  考点来源】2B311016路基排水设施施工

  【3】关于强穷置换的说法,正确的是()

  A强穷置换前铺设的垫层,其材料采用砾石

  B.强穷置换应按照由外向内,隔行跳打的方式施工

  C.累计穷沉量应等于设计桩长

  D現务智沒方点的旁击次教应面过现场试秀確定

  【答案】D

  【解析】强穷置换前应在地表铺设一定厚度的热层,热层材料宣与桩体材料相同,A选项错误;强穷置换应按照由内向外、隔行跳打的方式施工,B选项错误;累计夯沉量应为设计桩长的1.5-2.0倍,C选项错误。强穷置换夯点的穷击次教应通过现场试夯确定。

  【考点来源】28311018特殊路基施工技术

  【4]无机结合料对生石灰和消石灰的技术要求中,共同的技术指标名称是().

  A.未消化残渣含量

  B.氧化镁含量

  C.含水率

  D.细度

  【答案】B

  【解析】生石灰技术要求:在有效氧化钙加氧化镁含量、未消化残渣含量、氧化镁含量三个指标方面,应符合相关规范的规定。

  消石灰技术要求:在有效氧化钙加氧化镁含量、含水率、细度、氧化镁含量四个指标方面,应符合相关规范的规定。

  【考点来源】2B312012无机结合料稳定基层(底基层)施工

  【5】下列乳化沥青品种中,属于阳离子乳化沥青的是()

  A. PA-I

  B. BA-1

  C. PC-1

  D.BN-I

  【答案】C

  【解析】

【考点来源】28312022沥青路面面层施工

  [6】无侧限抗压强度试验中,适用于无机结合料稳定土(最大粒径不超过25mm)的试模尺寸是().

  A.试模的直径x高=50mmx50mm

  B.试模的直径x高=100mmx100mm

  C.试模的直径x高=150mmx150mm

  D.试模的直径x高=250mmx 250mm

  【答室】B

  【解析】试模:适用于下列不同土的试模尺寸为:细粒土(最大粒径不超过10mm):试模的直径x高=50mm x 50mm中粒土(最大粒径不超过25mm):试模的直径x=100mm x 100mm;粗粒土(最大粒径不超过40mm):试模的直径x高=150mm x1 50mm。

  【考点来源】28312051无侧限抗压强度试验检测

  【7】桥梁大体积混凝土施工中,在混凝土内部设置冷却水管,并进行循环水冷却养时,水温与内部混凝土的温差宜()

  A.≤20℃

  B.≤25℃

  C.≤30℃

  D.≤35℃

  【答案】A

  【解析】大体积混凝土的温度控制直按照"内降外保"的原则,对混凝土内部采取设置冷却水管通循环水冷却,对混凝土外部采取夏盖蓄热或蓄水保温等措施进行。在混凝土内部通水降温时,进出口水的温差宜小于或等于10℃,且水温与内部混凝土的温差宜不大于20℃。

  【考点来源】28313013钢筋和混凝土施工

  【8]关于挖孔灌注桩施工技术要求的说法,正确的是()。

  A孔口处应设置高出地面不小于300mm的护圈

  B挖孔施工时,相邻两孔可同时开挖

  C.采用混凝土护壁支护的桩孔,全部挖完后再护壁

  D.柱孔直径应符合设计规定,孔壁支护可以占用柱径尺寸

  【答案】A

  【解析】挖孔施工时相邻两桩孔不得同时开挖,宜间隔交错跳挖,B选项错误;采用混凝土护壁支护的桩孔必须挖一节浇筑一

  节护壁,C选项错误;桩孔直径应符合设计规定,孔壁支护不得占用桩径尺寸,D选项错误。

  【考点来源】28313014桥梁基础工程施工

  【9】挂篮悬臂浇筑施工方法适用的桥梁类型是()

  A.T型刚构桥

  B.简支T梁桥

  C.空心板梁桥

  D.预制箱梁桥

  【答室】A

  【解析】适用于大跨径的预应力混凝土悬壁梁桥、连续梁桥、T型刚构桥、连续刚构桥。其特点是无须建立落地支架,无须大型起重与运输机具,主要设备是一对能行走的挂篮。【考点来源】28313016桥梁上部结构施工

  【10]关于隧道地质超前预报的说法,正确的是()。

  A软弱地层中TSP法每次预报的距离宜为10~20m

  B. 采用地质雷达法预报时,每次预报的距离宜为100-150m

  C. 超前水平钻探每循环钻孔长度应不低于30m

  D.富含瓦斯的煤系地层必须采用物探法进行探测

  【答案】c

  【解析】TSP法每次预报的距离宜为100m-150mm,连续预报时,前后两次应重叠10m以上,A选项错误;采用地质雷达法预报时,每次预报的距离宜为10-20m;富含瓦斯的煤系地层或富含石油天然气地层应采用长短结合的钻孔方式进行探测。

  【考点来源】2B314021隧道地质超前预报

  【11]关于隧道逃生通道的说法,正确的是()。

  A. 逃生通道距离掌子面不得大于20m

  B.逃生通道内径不宜小于1.0m.

  C.逃生通道应随开挖进尺的增加不断加长

  D.逃生通道应设置在洞口至二次衬砌之间

  【答案】A

  【解析】软弱围岩隧道开挖拿子面至二次衬砌之间应设置逃生通道,随开挖进尺不断前移,逃生通道距离开挖拿子面不得大于20m。逃生通道的刚度、强度及抗冲击能力应满足安全要求,逃生通道内径不宜小于0.8m.

  【考点来源】28314032公路隨道开挖

  【12】关于交通标志施工技术要求的说法,正确的是()

  A.加工标志的支撑结构时,钻孔、焊接作业应避免损伤钢材镀锌层

  B.为提高标志的视认性,门架式标志的面板应适当后仰

  C.立柱的长度应根据规范及设计的要求,并结合标志实际设置位置的情况进行确定

  D.路侧单柱式标志的内边缘至硬路肩边缘的距离应满足规范和设计的要求

  【答案】c

  【解析】在加工标志的支撑结构时,应保证钻孔、焊接等加工在钢材镀锌之前完成,A选项错误;在架设标志时,标志面板与车流方向所成角度应满足有关规范和设计的要求,不允许出现过度偏转或后仰的现象,B选项错误;对于单柱式标志、双柱式标志的内边缘至土路肩边缘的距离应满足有关规范和设计的要求,D选项错误。

  【考点来源】2B315012交通安全设施的施工技术要求

  [13] 能作为全部施工活动及过程组织基本框架和纲要的是()

  A.施工总体部署

  B.施工组织设计

  C.专项施工方案

  D综合应急预案

  【答案】A

  【解析】施工总体部署是对建设项目的施工全局做出统筹规划,简明阐述施工条件的创造和施工,展开的战略总体思路,使之成为全部施工活动及过程组织的基本框架和纲领,它主要解决影响建设项目全局的重大战略问题。

  【考点来源】28320011公路工程项目施工部署

  [14]具有工期较短、盗源供应特别集中、现场组织管理复杂、不强调分工协作等特点的施工过程组织方法是()

  A.顺序作业法

  B.平行作业法

  C.流水作业法

  D.分层流水作业法

  【答案】B

  【解析】平行作业法的主要特点

  ①充分利用工作面进行施工,(总)工期较短

  ②每天同时投入施工的劳动力、材料和机具数量较大,材料供应特别集中,所需作业班组很多,影响资源供应的组织工作。

  ③如果各工作面之间需共用其种瓷源时,施工现场的组织管理比较复杂、协调工作量大。

  ④不强调分工协作,各作业单位都是间歇作业,此点与顺序作业法相同。

  【考点来源】2B320021公路工程进度计划的编制特点

  [15】桥梁工程基坑施工中,基坑外如需堆上时,堆土应距基坑边缘1.0m以外,堆士高度不得超过().

  A.1.0m

  B.1.5m

  C.2.0m

  D.2.5m

  【答案】B

  【解析】基坑外堆士时,堆土应距基坑边缘1m以外,堆土高度不得超过1.5m。

  【考点来源】2B320054公路工程和项目安全管理措施

  【16】根据《公路工程标准施工招标文件》,除项目专用合同条款另有约定外,下列合同文件:0投标函、2)已标价工程量清单、③项目专用合同条款、④工程量清单计量规则,解释的优先顺序是().

  A. ①③④②

  B.③④①②

  C.①③②④

  D③①②④

  【答案】A

  【解析】解释合同文件的优先顺序如下:

  1,合同协议书及各种合同附件。

  2.中标通知书。

  3,投标函及投标函附录。

  4项目专用台同条款。

  5,公路工程专用合同条款。

  6,通用合同条款。

  7,工程量清单计量规则。

  8,技术规范。

  9.图纸。

  10已标价工程量清单。

  11,承包人有关人员、设备投入的承诺及投标文件中的施工组织设计。

  12,其他合同文件。

  【考点来源】28320062公路项目施工台同的履行与管理方法

  【17】若因承包人原因,未能在合同约定工期内完成工程,则在约定交工日期以后施工的工程,其价格调整计算应采用()

  A.合同约定交工日期所在年份的价格指数作为当期价格指数

  B.合同约定交工日期所在年份的价格指数作为基期价格指数

  C.该延长的交工日期所在年份的价格指数作为当期价格指数

  D.该延长的交工日期所在年份的价格指数作为基期价格指数

  【答案】A

  【解析】如果承包人未能在投标书附录中写明的工期内完成本台同工程,则在该交工日期以后施工的工程,其价格调整计算应采用该交工日期所在年份的价格指教作为当期价格指数。

  【考点来源】28320084公路工程施工进度款的结算

  【18】一级公路沥青混凝路面的沥青混合料搅拌设备应使用()

  A. 目落间歌式搅拌设备

  B.强制间歇式搅拌设备

  C.连续滚筒式搅拌设备

  D.间断滚筒式搅拌设备

  【答案】B

  【解析】沥青混凝土搅拌设备分为间歇式和连续滚筒式。按我国目前规范要求,高等级公路建设应使用强制间歇式搅拌设备连续滚筒式搅拌设备用于普通公路建设。

  【考点来源】28320101公路工程施工机械设备的生产能力及适用条件

  【19】公路工程标准体系中,关于“规范"概念的描述,正确的是()。

  A.对完成其项任务的方法、内容及形式等的要求

  B.对某一阶段或某种结构的某项任务的目的、技术内容、方法、质量等做出的系列规定

  C.对材料、产品、行为、概念或方法所做的分类或划分,并对这些分类或划分所要满足的一系列指标和要求做出的陈述和规定

  D.对材料、产品的某种特性的测定方法或完成某项任务的操作过程或程序所做出的统一规定

  【答案】B

  【解析】规范:对某一阶段或某种结构的某项任务的目的、技术内容、方法、质量要求等做出的系列规定。

  【考点来源】28331012公路建设标准体系

  【20]下列公路工程质量事故中,属于较大质量事故的是()。

  A.二级公路项目的中随道结构坍場事故

  B二级公路项目的大桥主体结构垮塌事故

  C.高速公路项目的路基(行车道宽度)整体涓移事故

  D.直接经济损失5000万元以上1亿元以下的事故

  【答案】c

  【解析】较大质量事故,是指造成直接经济损失1000万元以上5000万元以下,或者高速公路项目中桥或大桥主体结构垮塌、中隧道或长隧道结构坍塌、路基(行车道宽度)整体涓移,或者中型水运工程主体结构垮塌、报废的事故。

  【考点来源】2B332022公路工程质量事故管理相关规定

  【21】路堤试验路段施工总结内容包括()。

  A填料试验、检测报告

  B.对施工图的修改建议

  C.弃方实施方案

  D.安全保证措施

  E.环保措施

  【答案】ABDE

  【解析】路堤试验路段施工总结宜包括下列内容:

  (1)填料试验、检测报告等。

  (2)压次工艺主真参数。

  (3)过程工艺控制方法

  (4)质量控制标准。

  (3)工组织方素及工艺的代化。

  (6)原始记录、过程记录。

  (7)对施工图的修改建议等。

  (8)安全保障措施。

  (9)环保措施。

  [22】关于填隙碎石施工的说法,正确的有()

  A.填碎石施工应采用胶轮压路机

  B.填隙碎石基层未洒透层沥青或未铺封层时,不得开放交通

  C.填碎层上为薄沥青面层时,碾压后,填隙碎石表面的集料间空隙应填满隻料不得外露

  D料的用量宜为料质量的30%-40%.

  E.应由近到远将集料按计算的距离卸置于下承层上,并严格控制卸料距离

  【答宰】BD

  【解析】填隙碎石宜采用振动压路机碾压,碾压后,表面集料间的空隙应填满,但表面应看得见集料。故A,C选项错误;应由远到近将集料按计算的距离卸置于下承层上,应严格控制卸料距离,E选项错误。

  【考点来源】2B312011粒料基层(底基层)施工

  【23]关于模板、支架和拱架拆除的说法,正确的有()

  A.非承重侧模板一般应在混凝土抗压强度达到2.5MPa时拆除

  B.芯模和预留孔道内模,应在混凝土强度能保证其表面不发生陷和裂缝现象时才可拔除

  C.钢筋混凝土结构的承重模板、支架,应在混凝土强度能承受其自重荷载及其他可能的叠加荷载时,才可拆除

  D.对预应力混凝土结构,其侧模应在预应力钢束张拉后拆除,底模及支架应在结构建立预应力前可拆除E现務是凝土拱園的供望,设计末规定时,应在共風震第士强度达到设计理度的5%后,方可鋼灣所險

  【答案】ABCE

  【解析】对预应力混凝土结构,其侧模应在预应力钢束张拉前拆除,底模及支架应在结构建立预应力后方可拆除,故D选项错误。

  【考点来源】2B313012常用模板、支架和拱架的设计与施工

  [24]隧道围岩分级时,确定岩体基本质量指标BQ值需考虑的因素有()。

  A.地下水

  B.岩石的坚硬程度

  C.主要软弱结构面

  D.若体完整程度

  E.初始地应力

  【答室】BD

  【解析】围岩分级中岩石坚硬程度、岩体完整程度两个基本因素的定性划分和定量指标及其对应关系应符合有关规定。

  【考点来源】28314011隧道围岩分级

  【25]下列交通安全设施中,属于交通标线的有().

  A.路面文字标记

  B.立面标记

  C实体标记

  D.Rh路标E线形诱导标

  【答案】ABCD

  【解析】交通标线是由施划或安装于道路上的各种线条、箭头、文字、图室、立面标记、实体标记、突起路标等构成的。

  【考点来源】2B315011交通安全设施的主要构成与功能

  【26】确定施工开展顺序时,应优先安排的项目有()。

  A.按生产工艺要求,须先期投入生产的项目

  B.采用新技术、新工艺的项目

  C.施工难度大、工期长的项目

  D.工程量小、周期较短的项目

  E.临时设施等施工辅助项目

  【答案】ACE

  【解析】通常应优先安排的项目有:D按生产工艺要求,须先期投入生产或起主导作用的项目。

  (2)工程量大、施工难度大、工期长的项目。

  运输系统、动力系统。

  ④公路运行需要的服务区、收费站的办公楼及部分建筑等。

  ⑤供施工使用的工程项目,如采砂(石)场、木材加工厂、各种构件加工厂、混凝土搅拌站等施工辅助项目,以及其他施工服务项目如临时设施等。

  【考点来源】2B320011公路工程项目施工部署

  【27】关于公路工程施工测量管理的说法,正确的有()。

  A.施工测量,应遭循由局部到整体的测量布局原则

  B.由监理单位组织,设计单位对施工单位进行现场交接桩工作

  C.设计提供的控制点过稀而不能满足施工放样时,需要加密布点联测

  D.标段的起点与终点应与相邻标段共用同一水准点

  E.施工过程中,应对控制网(点)进行定期复测,复测周期不应超过6个月

  【答宰】CDE

  【解析】施工测量是工程建设的重要环节,应遵循"由整体到局部"的测量布局原则,A选项错误;由建设单位组织,监理单位参加,设计单位对施工单位进行现场交接桩工作,B选项错误。

  【考点来源】28320035公路工程施工测量管理

  【28】根据(公路工程建设项目概算预算编制办法),属于专项费用的有().

  A.场区平整硬化赛用

  B.红线范围内货通便道费用

  C承包人工地实強臺区域的时價這費用

  D.工地实验室属于固定资产的仪器折旧

  E工程交工、竣工验收费

  【答案】ACD

  【解析】专项费用包括施工场地建设费和安全生产费。施工场地建设费。按照工地建设标准化要求进行承包人驻地、工地实验室建设、办公、生活居住房屋和生产用房屋等费用,还包括工地实验室所发生的属于固定资产的试验设备和仪器等折旧、维修或租赁费用以及施工扬尘污染防治措施费和文明施工、职工健康生活的费用。但不包括红线范围内贯通便道、进出场的临时便道、保通便道。

  【考点来源】28320072公路项目中标后预算编制

  【29】根据《公路工程标准施工招标文件》,第00 ~700章清单综合单价包括的费用有()。

  A.直接费

  B.施工辅助费

  C.规费

  D.安全生产费

  E.工程一切险

  【答案】AB

  【解析】

【考点来源】2B320081公路工程工程量清单计价的应用

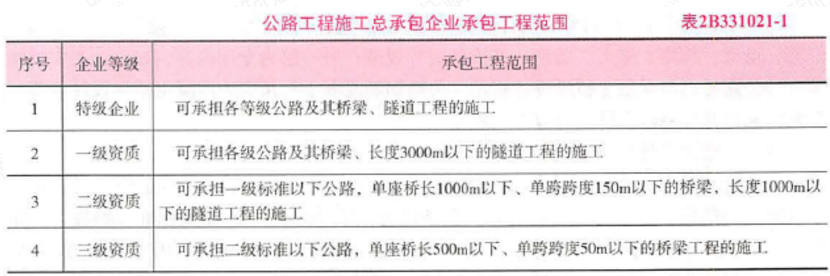

  【30】公路工程施工总承包二级资质企业承包工程的范围有()。

  A一级标准以下的公路工程

  B长度3000m以下的隧道工程

  C.单座桥长1000m以下、单跨跨度150m以下的桥梁工程

  D.高速公路的路面工程

  E.二级标准以下的公路工程

  【答案】AC

  【解析】

【考点来源】28331021公路工程施工企业资质管理

  案例一

  背景盗料其施工单位承建了一级公路路基工程,路基宽度25m,其中K2 + 100 ~ K2+500为路堑,K6 +200 ~K6 +900为斜坡高路堤,施工前,施工单位对原地面进行复测,核对了横断面地面线。在深挖、高填路段施工中,每开挖、填筑一个边坡平台或3~5m,复测横断面。

  K2+100 ~K2 +500段路施工中,第一级边坡采用路堑挡土墙加固,第二级采用挂铁丝网喷播基材绿化封闭,防治坡面风化剥落,路堑高边坡加固设计如图1-1所示。

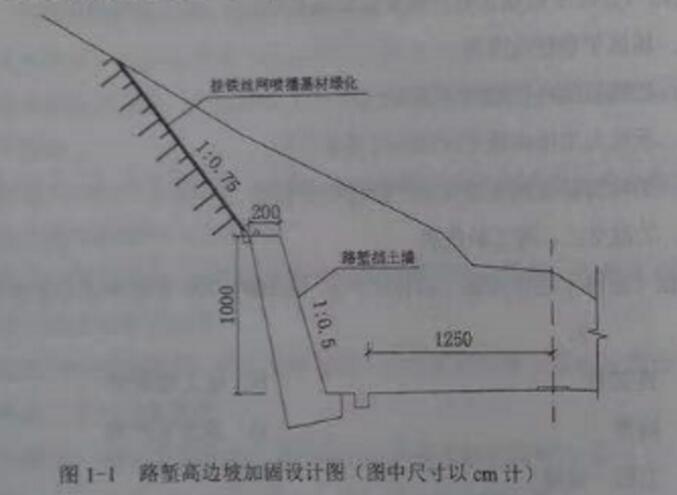

挡土墙的施工工序包括:(D测量放样:2)墙身施工:③基础施工④基坑开挖:(5)其他附属工程施工。挡土墙施工中,基坑开挖分段跳槽进行作业高度超过1.8m时,设置脚手架;挡土墙高度超过2m时,按高处作业要求进行安全防护。

  K6 +200 ~ K6 + 900段斜坡高路堤填筑前,对原地基进行了压实,压实度控制在90%以上。斜坡高路堤段采用强度高、水稳性好的材料进行水平分层填筑,并按设计要求预留高度与宽度,每填筑2m进行冲击补压一次。为提高施工安全与施工质量,施工单位对斜坡高路堤进行了稳定监测,稳定监测设施按图1-2中所示位置布设,纵向按每200m间距布置一处,并优先安排斜坡高路堤施工,预留了5个月的沉降期。斜坡高路堤完工后,路堤沉降稍大,经处理合格后,通过验收。

 问题:

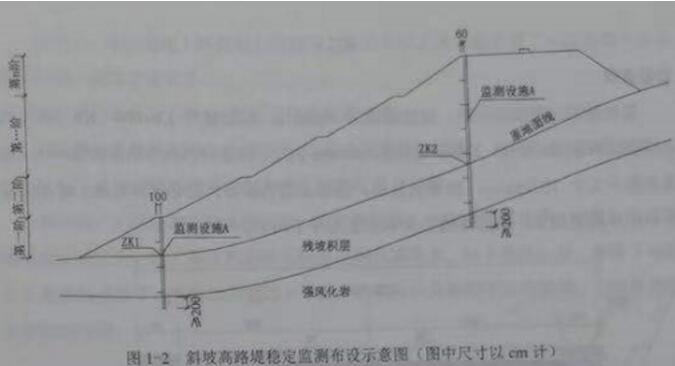

  1写出图1-2中监测设施A的名称,还可设置哪些沉降位移监测设施?

  2.对深挖、高填路段,每开挖、填筑一个边坡平台或3~5m,还应复测什么项目?

  3.写出挡土墙施工工序的正确顺序(序号表示,如3D3④),工序⑤)中的其他附属工程包括哪些构造物?

  4按照挡土墙墙背形式划分,K2+100 ~K2 +500段路堑挡土墙属于哪种形式的挡土墙?改正挡土墙施工中的错误。

  5.试分析K6+ 200 ~K6 +900斜坡高路堤段,由施工引起的沉降稍大病害的4个可能原因。

  【答案解析】1.A-沉降观测标,还可设置沉降观测点和沉降观测板。

  2深挖路堑应复测边坡边线和坡率;高填应进行沉降、稳定性、水平位移检测。

  3.挡土墙施工工序的正确顺序①@③23;其他附属工程包括泄水孔、排水沟、施工缝、沉降缝等。

  4路堑挡土墙属于仰斜式挡土墙;作业高度超过1.2m时,设置脚手架5施工引起的沉降稍大病害的4个原因有

  (1)路堤两侧超前宽度不足;

  (2)路堤固结沉降期不足

  (3)地基承载力不足;

  (4)路堤受水漫泡。

  案例二

  背景资料某重要的三级旅游公路,设计速度为40km/h,起讫桩号K0+000~-K8+300,项目所在区域湿润、多雨、且年降水量在600mm以上。路基材料为渗水差的细粒土(渗透系数不大于10-5cm/s),路面底基层、基层由无机结合料稳定材料组成,路面面层为C30水泥混凝土,路面结构形式示意图如图2-1所示。

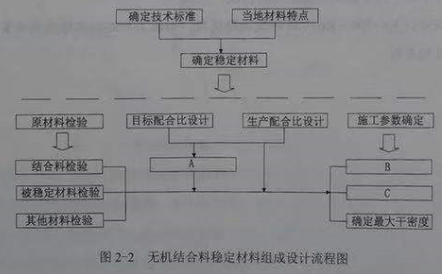

  施工中发生如下事件:事件一:在路面底基层、基层施工前,施工单位对无机结合料稳定材料组成进行了设计,设计流程图如图2-2所示:

事件二:施工单位在无机结合料稳定材料组成设计中,采用振动压实方法确定最大干密度指标。

  事件三:水泥混凝土路面施工过程中,施工单位工地实验室做了水泥混凝士抗压强度实验,试验方法如下:

  (1)采用边长为100mm的正方体为标准试件。

  (2)发现有蜂窝缺陷,在实验前1d用水泥浆填补修整,并在报告中加以说明。

  3)以试件成型是的正面作为受压面进行压力试验。

  事件四:水泥混凝土路面施工前,施工单位做了一段路面试验段。试验段水泥混凝土路面硬化后,施工单位发现路面局部出现龟裂现象,经专家组分析,排除了混凝土过度振捣或抹平、模板与垫层过于干燥、吸水大以及养护不当等原因,主要是混凝土拌制的原因。

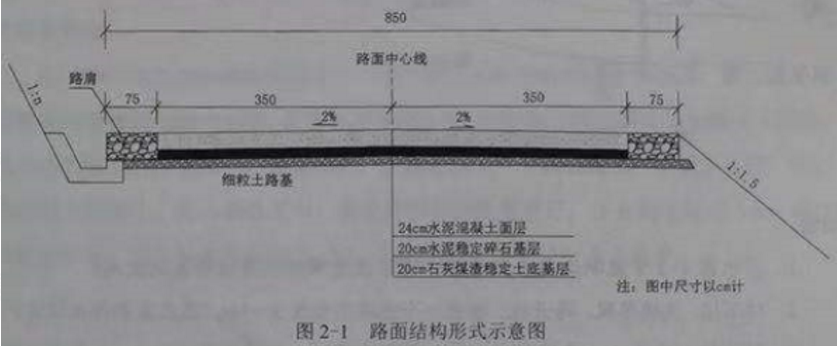

  问题:

  1按力学性质划分,该路面的基层属于哪一类?

  2.写出图2-2中A,B.C的名称。

  3写出事件二中施工单位确定最大千密度指标的另外一种方法。

  4逐条判断事件三中水泥混凝土抗压强度试验方法是否正确,若不正确写出正确做法。

  5写出事件四种因混凝土拌制造成混凝土路面龟裂的两个可能原因。

  【答宰解析】1.按力学性质划分,该路面的基层属于半刚性基层。

  2.A-级配优化,B-确定结合料剂量,C-确定合理含水率。

  3确定最大干密度指标的另一种方法为轻(重)型击实试验(击实方法)

  4. (1)错误;采用边长为150mm的正方体为标准试件,

  (2)错误;在实验前3d用水泥浆填补修整。(3)错误;侧面作为受压面进行压力试验。

  5混凝土路面龟裂的两个可能原因:

  (1)混凝土配合比不合理,水泥用量和砂率过大。

  (2)混凝土拌制时水胶比过大。

  案例三

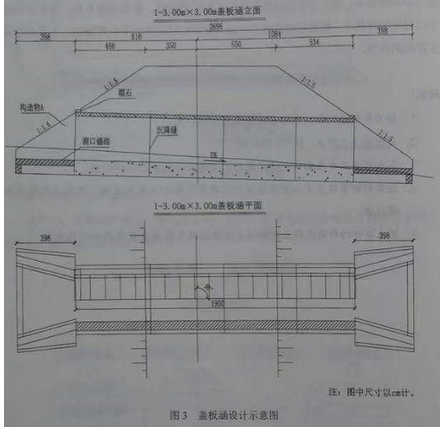

  背景资料某二级公路一标段共12座涵洞工程,包括箱涵及盖板涵等结构形式,其中某座盖板涵设计示意图如图3所示,施工单位确定了盖板涵的主要施工工序如下:测量放线一基坑开挖一现浇混凝土基础一浆砌墙身一(B)一提前预制盖板并吊装一出入口浆砌-(C)一涵洞回填及加固。

施工中发生如下事件

  事件一工程开工初期,项目经理组织人员进行了安全生产隐患排查,要求现场须做到"施工人员管理"和"施工现场安全防护"两项达标。经检查,"施工人员管理"方面的一线人员用工登记、施工安全培训记录和各类人员持证上岗都符合规定。

  事件二针对各类涵洞,部分施工做法如下:

  (1)预制盖板等成品混凝土强度达到设计强度85%时,方可搬运安装,安装后预制构件上的吊装孔应以砂浆填塞

  (2)现浇箱分两阶段施工,先进行梗肋混凝士的浇筑,然后再完成剩余部分的混凝土浇筑。

  (3)涵台背回填填料宜采用透水性材料,透水性材料不足时,可采用石灰土或水泥稳定土回填。

  (4)涵洞洞身两侧回填,应同时、水平、分层、对称地进行填筑,压实度不应小于90%

  事件三盖板涵施工过程中监理工程师检直了混凝土和砂浆强度、结构尺寸、长度、跨径、相邻板块最大高差、顶面高程、盖板支承中心偏位、涵底铺砌厚度、砌体平整度等项目。工程合格后,根据《公路工程标准施工招标文件》中规定的计量要求完成了涵洞的计量工作。

  问题:

  1.写出图3中构造物A的名称,并写出盖板涵施工工序B、C的名称。

  2事件一的安全隐患排查要求中,"施工人员管理项目达标还需排查哪两项内容?

  3逐条判断事件二中的施工做法是否正确,若不正确写出正确做法。

  4事件三中盖板涵质量检直还需检直哪两项主要项目?

  5图3中,盖板涵计量工程量为多少米?分别说明图3中洞口铺砌和帽石是否单独计量?(计算结果保留小数点后3位)

  【答案解析】1.A-八字墙,B-现浇板座,C-防水层施工。

  2. "施工人员管理"项目达标还需排查安全技术交底记录和施工意外伤害责任保险。

  2."施工人员管理"项目达标还需排直安全技术交底记录和施工意外伤害责任保险。

  3.(1)正确;

  (2)错误:先进行底板和梗肋混凝土的浇筑。

  (3)正确

  (4)错误;涵洞洞身两侧回填,应同时、水平、分层、对称地进行填筑,压实度不应小于96%。

  4盖板涵质量检查还需检直轴线偏位、涵底流水面高程。

  5.466+350+550+534=1900mm=19m,19/cos5°=19.073m.

  洞口铺砌和帽石不需要单独计量。

  系例四

  背景资料某二级公路双车道隧道全长850m,起论桩号为K3 +450 ~K4+300,地层岩性以钙质砂岩为主,包含1、V和V级围岩,无不良地质。地下水类型以基岩裂隙水为主,隧道内排水设施横断面布置示意图如图4所示

 施工中发生如下事件:事件一施工单位在皿级围岩段采用钻爆法施工,采用的机械设备拟在下列设备中选择:风动凿岩机、盾构机、装药台车、轮胎式装载机、混凝土湿喷设备、柴油自卸卡车、汽油自卸卡车、混凝土搅拌运输车、混凝士输送泵、衬砌台车、空气压缩机等。

  事件二施工过程中,施工单位按照下列要求进行了防水板的施工。

  (1)防水板铺设前应对初期支护表面外露的坚硬物和局部渗漏水进行处理;

  (2)初期支护表面应平整,无空鼓、裂缝、松酥,不平处用喷射混凝土找平;

  (3)防水板宜采用高分子材料,幅宽2~4m,厚度不宜小于1mm;

  (4)防水板要求无钉铺设,环向分幅铺挂。

  事件三施工单位采用充气法检查防水板搭接焊缝质量时,当压力达到0.25MPa时停止充气,保持一定时间,压力下降在规定幅度以内时,判定焊缝质量合格。

  问题:

  1写出图4中排水设施A、B,c的名称。

  2.指出事件一中隧道开挖和出渣时宜选用的五种机械设备

  3逐条判断事件二中的施工要求是否正确,若不正确写出正确要求。

  4·说明事件三中压力应保持的时间以及在规定时间内压力下降的规定幅度。【答案解析】1.A-防水板,B-边沟,C-中心排水盲沟2事件一中隧道开挖和出渣时宜选用的机械有:轮胎式装载机、装药台车、柴油自卸卡车、空气压缩机、风动凿岩机。

  3. (1)正确

  (2)正确;

  (3)错误;防水板宜采用高分子材料,幅宽2~4m,厚度不宜小于1.5mm.

  (4)错误;防水板不能分幅操作。

  4事件三中压力应保持15min,在规定时间内压力下降的幅度为10%以内。

本文》有 0 条评论

留下一个回复
